從 AI 到 3D:我如何用「修改成本思維」控制專案節奏
Hi 各位朋友,我是 Kiki!最近在執行一個 3D 動畫案子,但遇到原先沒預期的瓶頸,必須得調整整個解決問題的思路,今天就想跟大家分享如何透過辨識修改成本,在複雜專案中調控節奏。
這個案子一開始我們打算用 AI 生成影片來節省製作時間及成本,但做到一半發現 AI搞不定精確的攝影機運動和光影細節,只好中途改回以傳統 3D流程製作。因為改動了製程,剩下的時間變更緊張。
在這種時限壓力下,我發現要有效利用時間,就是「提前分辨什麼一定要先確定、什麼可以晚點改」。
⚠️ 註:案子還在製作中,暫時不能放圖給大家欣賞
💡為什麼從 AI 轉回 3D?因為需要「可拆解」的流程
首先,這是一個影片設計專案,包含部分實拍影片和部分 3D 動畫。原本我和工作夥伴計劃使用 AI 生成影片取代 3D 動畫,但實作過程中發現 AI 難以達成三個關鍵效果:
流暢、可控度高、可精確調整的攝影機運動
細緻的光影變化
特定物件的材質變化控制
動畫需要對上音樂節奏卡點
這時候影片已經修改到第二版。在了解現成AI的局限後,我決定與其跟 AI 影片生成模型繼續碰運氣,到最後效果仍然不好,不如回歸使用「傳統3D動畫為主 + 局部 AI」的混合製作方式,在還有時間製作的時候,去把作品做好。
這就是第一個辨識重要的修改成本決策點:了解不同技術的局限及其修改成本,適時切換方案,即時止血。
即便這次的從AI轉回3D製作,可能會增加我們原本預估的工時,但是能以可控性高、可拆解流程的方案,準確預估工時把作品做好 VS 用AI難以準確計算生成時間和效果,到最後要可能修改更多版本的成本相比,這樣的轉換可以說是加分,而非扣分。
🎯 辨識高中低修改成本
然而一旦進入完全 3D 的製作流程,要改動可就不像 AI 生成那樣,多按幾下就能快速蹦出新滋味,而是需要人工逐步調整以及全部重新渲染。
因此,辨識哪些是高修改成本(大調整會很花時間),哪些就算最後再調整也無傷大雅,去有效分配剩餘的專案時間,調控專案執行節奏,就變得至關重要。
與夥伴來回討論的過程中,我們確定了攝影機運動、場景物件設計,和某個材質轉換特效最為重要。

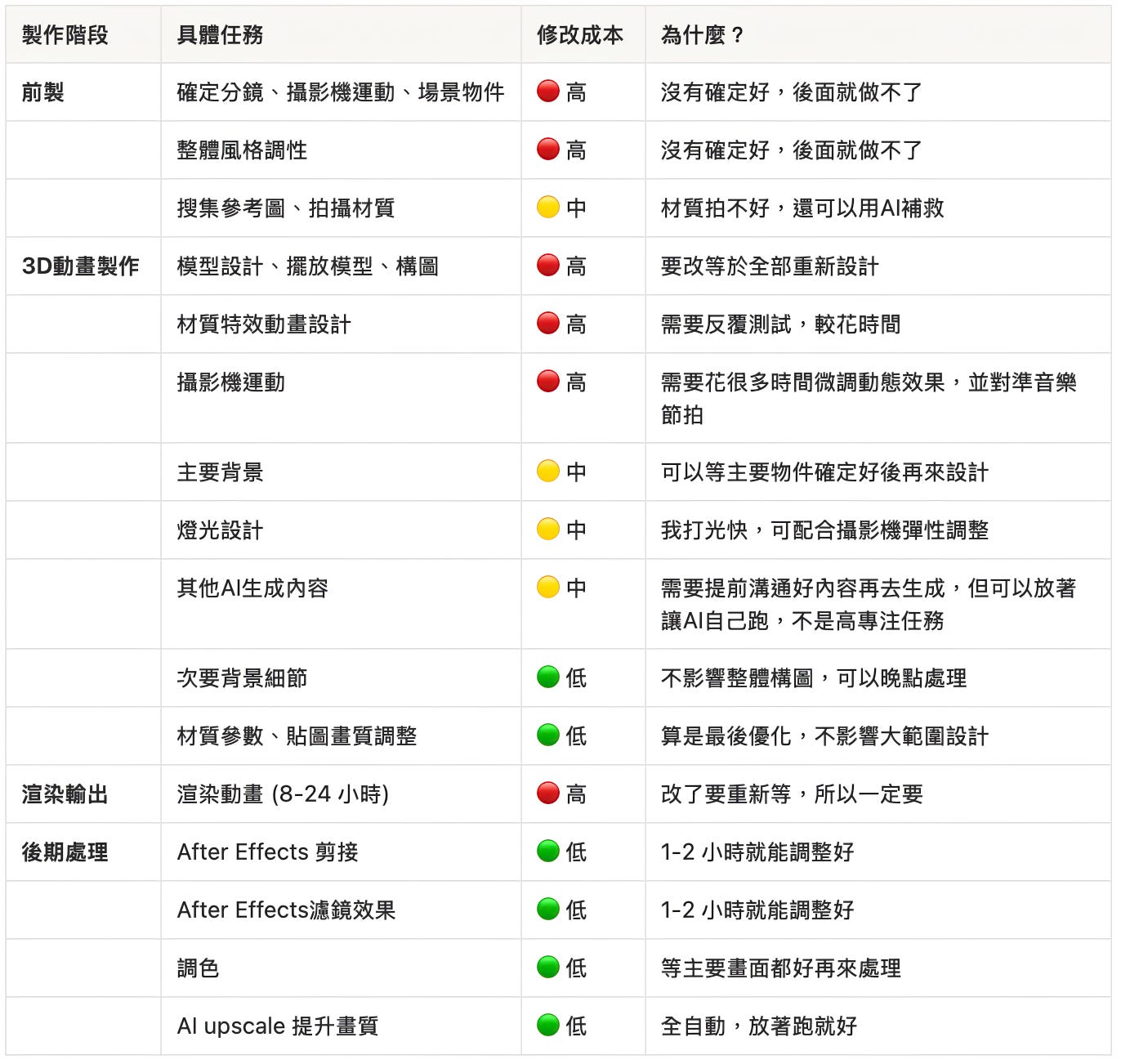

接著我根據需求,和我自己熟悉的3D製作流程,評估出高中低不同修改成本的內容:
⚡ 根據修改成本,重新規劃時間及任務優先順序
透過上述策略分析,每個任務的高中低修改成本後,我接著根據去重新分配時間,調控專案任務的優先順序。
根據以往的經驗累積,我也會逐步建立個人時間成本資料庫,在工作過程中了解每項任務的實際耗時,才能準確規劃:
🔴 高度修改成本:用完整的時間段處理
製作及修改都很花時間的高強度、高專注任務(例如設計材質、製作動畫),我會放在平日白天的完整時間段處理,並且在執行任務前就提前和團隊溝通好,或是做到一個段落後就回報進度,讓大家確認沒有問題。
製作15 秒的動畫:從無到有需要耗費 6~8 小時,有時候光調攝影機動態和打光就要 3~4 小時。剛好這次動畫中一顆鏡頭大約12~15秒,所以我通常都是抓一天做完一顆鏡頭,這樣剛好我睡覺時就可以渲染。
擺放物件模型、架攝影機、攝影機運動:3~4小時
製作特殊材質動畫:2~3小時
渲染:視複雜度需要 8~24 小時。我的電腦是 MacBook M2 Pro,生成 15 秒的畫面最短需要 2 小時,而這個專案其中最複雜的畫面總共渲染了 16 小時。我也會分段渲染,例如午餐時和晚餐時分別渲染2小時,睡覺時再把剩餘的內容渲染完成。
🟡 中度修改成本:穿插在高強度任務之中處理
根據情況,排在重要任務完成後接著製作,或是穿插在高強度任務之間,作為心情轉換。
實地拍攝一組材質:約 1.5~2 小時(包含通勤時間)。由於材質沒拍好我可以用AI補救,所以我歸納在中度修改成本範圍。
調整燈光:1~2小時甚至短。在這個專案執行過程中,我發現相較其他類型的修改,更換燈光風格並不會花我很多時間,因此當收到風格和整體可能需要調整的需求時,我很快就能挪用原本的物件模型、構圖、攝影機運動,只調整打光,就能快速營造不同的氛圍感。
🟢 低修改成本:善用碎片化時間
通常是低工時的任務,可以利用碎片化時間、等待其他作業的時間空檔去完成。
剪接及增加後期效果:1~2小時甚至更短。
用AI提升畫面細節
下面是我在這個專案中可以用碎片化時間完成的任務,我會提前思考,並安排進我的工作計劃內:
去實地拍攝材質、通勤搭車時:可以看教學影片、蒐集材質參考圖
AI 生成材質內容時:可以調整 3D 場景的其他部分
渲染場景 1~2 時:可以去生成場景 3~4 其中要用到的 AI 內容
運動、睡覺和用餐時:放著渲染就對了!同時也用渲染時電腦做不了其他事,來提醒自己要適度休息!
執行創意專案的過程中,修改在所難免。不必強求自己一次到位,也不需要聽到要修改就崩潰。
真正的極簡生產力,是把精力花在辨識什麼該早確定、什麼能晚點改。
了解不同技術方案和任務類型的修改成本,去調控節奏,面對複雜專案也就不慌!
